Tontin lohkominen 2026 – hinta, vaiheet ja kesto
Tontin lohkominen 2026 – hinta, prosessi ja aikataulu

Tontin lohkominen maksaa 2026 alkaen 1 470 € tavallisella tonttikoolla ja kestää noin puoli vuotta. Katso vaiheet, lainhuuto, varainsiirtovero ja aikataulu.
Tontin lohkominen on maanmittaustoimitus, jossa määräalasta muodostetaan uusi, itsenäinen kiinteistö omalla kiinteistötunnuksella. Vuonna 2026 lohkominen maksaa tavallisella 0,1–1 hehtaarin tonttikoolla 1 470 € ja kestää noin kuusi kuukautta. Tässä artikkelissa käydään läpi prosessin vaiheet, kaikki kustannukset lainhuudosta varainsiirtoveroon ja se, miksi lohkominen käynnistyy automaattisesti lainhuutoa haettaessa. Ohjeet sopivat sekä määräalan ostajalle että omaa maataan jakavalle.
Tontin lohkominen maksaa Maanmittauslaitoksen vuoden 2026 hinnaston mukaan 1 470 €, kun lohkottava alue on 0,1–1 hehtaaria – eli tavallisen omakotitalotontin kokoluokassa. Toimitus kestää noin kuusi kuukautta, ja se käynnistyy automaattisesti, kun ostaja hakee lainhuutoa ostamalleen määräalalle. Erillistä lohkomishakemusta ei siis määräalakaupassa tarvita.
Mitä lohkominen tarkoittaa?

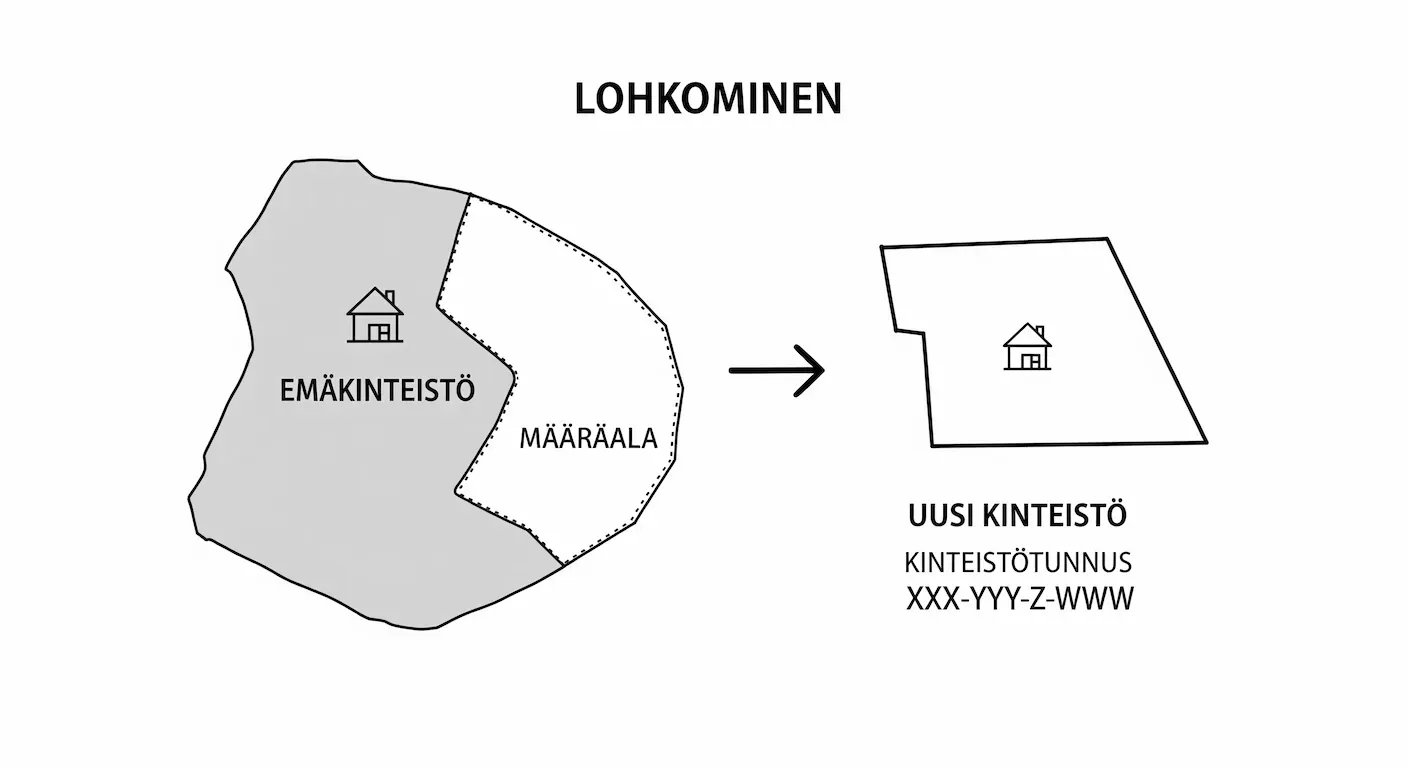

Lohkomisessa määräala eli määrätty osa kiinteistöstä erotetaan emäkiinteistöstä omaksi kiinteistökseen. Uudelle tontille mitataan ja merkitään viralliset rajat rajamerkkeineen, perustetaan tarvittavat rasitteet kuten tieoikeudet, ja tontti rekisteröidään kiinteistörekisteriin omalla kiinteistötunnuksellaan. Vasta rekisteröity kiinteistö kelpaa täysimääräisesti pankille lainan vakuudeksi, ja selkeät rajat ovat paras suoja tulevia rajariitoja vastaan.
Uusi rakentamislaki toi tähän joustoa: rakentamislupa voidaan myöntää jo ennen kuin toimitus on valmis, mutta rakennusta ei saa ottaa käyttöön ennen kuin tontti on merkitty kiinteistörekisteriin.
Miten prosessi etenee vaihe vaiheelta?
- Määräalan kauppa: kaupanvahvistaja vahvistaa kauppakirjan tai kauppa tehdään sähköisessä Kiinteistövaihdannan palvelussa; kaupanvahvistajan maksu on 143 €
- Lainhuudon haku: haettava 6 kuukauden kuluessa kauppakirjan allekirjoituksesta; maksu 172 € – ja hakemus käynnistää lohkomisen automaattisesti
- Valmistelu ja maastotyöt: toimitusinsinööri kokoaa kauppakirjat, kaavatiedot ja rasitteet
- Toimituskokous: pidetään yleensä paikan päällä noin 6 kuukauden kuluttua hakemuksesta; rajat käydään läpi, rajamerkit asennetaan ja rasitteet perustetaan
- Rekisteröinti: uusi kiinteistö saa kiinteistötunnuksen; lasku tulee noin kuukautta myöhemmin 30 päivän maksuajalla
Jos lohkot omasta kiinteistöstäsi esimerkiksi myytävää tonttia, lohkomista haetaan erikseen – automatiikka koskee vain lainhuudon kautta vireille tulevia toimituksia. Asemakaava-alueella toimituksen voi Maanmittauslaitoksen sijaan hoitaa kunnan kiinteistöinsinööri, jos kunta pitää kiinteistörekisteriä alueellaan. Kaupan voi tehdä myös kokonaan sähköisesti Kiinteistövaihdannan palvelussa, jolloin erillistä kaupanvahvistajaa ei tarvita – lainhuutoprosessi käynnistyy silloin suoraan palvelusta.
Mitä tontin lohkominen maksaa 2026?
Lohkomismaksu on kiinteä ja määräytyy pinta-alan mukaan. Hintaan sisältyvät maastotyöt, rajamerkit, rasitteiden käsittely ja rekisteröinti. Vuoden 2026 hinnaston keskeiset portaat:
- Enintään 0,1 ha: 1 240 €
- 0,1–1 ha: 1 470 € – tavallisin omakotitalotontti
- 1–5 ha: 1 820 €
- 5–20 ha: 2 210 €
Määräalan ostajan kokonaiskulut kauppahinnan päälle: varainsiirtovero 3 % kauppahinnasta, lainhuuto 172 €, kaupanvahvistaja 143 € ja lohkominen esimerkiksi 1 470 €. Varainsiirtovero on maksettava ja lainhuuto haettava 6 kuukauden kuluessa – myöhästyminen korottaa veroa 20 % jokaiselta alkavalta kuuden kuukauden jaksolta, enimmillään 100 %. Ensiasunnon ostajan verovapaus poistui jo vuoden 2024 alussa, joten vero koskee käytännössä kaikkia.
Esimerkkilasku: 40 000 euron määräala tavallisella tonttikoolla. Varainsiirtovero 1 200 €, lainhuuto 172 €, kaupanvahvistaja 143 € ja lohkominen 1 470 € – yhteensä noin 3 000 € kauppahinnan päälle. Summa kannattaa ottaa mukaan tonttibudjettiin heti alussa, sillä toteutuneita kauppahintoja vertaillessa pelkkä pyyntihinta antaa liian ruusuisen kuvan.
Kuinka kauan lohkominen kestää?
Maanmittauslaitoksen oma arvio on noin kuusi kuukautta hakemuksesta. Talvi hidastaa aikataulua, koska mittauksia ei yleensä voi tehdä lumipeitteen aikaan – keväällä vireille tullut toimitus etenee siksi usein jouhevimmin. Vanha käsitys vuoden kestosta ei enää pidä paikkaansa, mutta rakentamisaikataulua suunnitellessa puolen vuoden toimitusaika kannattaa ottaa huomioon alusta asti. Käytännössä toimitus ja rakentamisluvan valmistelu etenevät hyvin rinnakkain: kun toimitus on vireillä, ehdit teettää pohjatutkimuksen, kilpailuttaa suunnittelijat ja koota lupahakemuksen liitteet, ja toimituskokouksessa vahvistetut rajat ovat valmiina asemapiirrosta varten.
Muistilista määräalan ostajalle
- Tarkista ennen kauppaa emäkiinteistön rasitustodistus ja kaavatilanne
- Hae lainhuuto heti kaupan jälkeen – määräaika on 6 kuukautta ja hakemus käynnistää toimituksen
- Maksa varainsiirtovero 3 % samassa määräajassa korotusten välttämiseksi
- Varaa budjettiin noin 1 800 € viranomaiskuluja: lohkominen, lainhuuto ja kaupanvahvistus
- Sovi rasitteista, kuten tie- ja vesijohto-oikeuksista, jo kauppakirjassa – ne vahvistetaan toimituksessa
Lohkominen on lopulta suoraviivainen toimitus, kun määräajat pitää mielessä: hae lainhuuto ajoissa, maksa vero samassa rytmissä ja anna Maanmittauslaitoksen hoitaa loput.
Tärkeimmät tärpit
- Lohkominen maksaa 2026 hinnastossa 1 470 € tavallisella 0,1–1 hehtaarin tonttikoolla.
- Toimitus kestää noin 6 kuukautta; talvi voi hidastaa maastomittauksia.
- Lainhuudon hakeminen käynnistää lohkomisen automaattisesti – lainhuuto maksaa 172 €.
- Lainhuuto on haettava ja varainsiirtovero 3 % maksettava 6 kuukauden kuluessa kaupasta.
- Myöhästyminen korottaa varainsiirtoveroa 20 % jokaiselta alkavalta 6 kuukaudelta, enintään 100 %.
- Rakentamislupa voidaan myöntää ennen lohkomisen valmistumista, mutta käyttöönotto vaatii rekisteröidyn tontin.

Omakotitalot
Mökit ja huvilat
Saunatuvat
Hallit
💡Tutustu seuraavaan aiheeseen ja vie projektiasi taas askel eteenpäin.
Pääsuunnittelija rakennushankkeessa – rooli, pätevyys ja hinta 2026
Tontin valinta talon rakennusprojektissa – muistilista 2026
Energiatehokas talon rakentaminen – vaatimukset ja ratkaisut 2026
Asemakaava – mitä se on ja miksi se on tärkeä rakentamiselle?
U-arvo: Opas rakenteiden energiatehokkuuteen ja lämmöneristykseen
Haja-asutusalueen jätevesijärjestelmä: vaatimukset ja hinnat 2026
Rakennuslupa on nyt rakentamislupa – hakuprosessi ja vaatimukset 2026
Maalämpö omakotitaloon – hinta, asennus ja säästöt 2026
Pohjatutkimus: hinta 2026, sisältö ja perustamistapalausunto
Koneellinen ilmanvaihto ja LTO: näin varmistat hyvän sisäilman
CLT-rakentaminen: ristiinliimattu massiivipuu Suomessa 2026
Älykoti 2026: näin kotiautomaatio säästää sähkölaskussa
Rakennuksen hiilijalanjälki – ilmastoselvitys ja raja-arvot 2026
Rakentamisen budjetti: opas kustannusarvion laatimiseen 2026
Rakentaminen ilman rakennuslupaa – Mitä saat rakentaa 2026?
Rajalle rakentaminen – etäisyydet ja säännöt 2026
Hirsitalo 2026: moderni hirsirakentaminen ja terveellinen asuminen
Pyöröhirsi: Opas perinteikkään ja tunnelmallisen kodin rakentamiseen
Talopaketin valinta 2026: toimitussisällöt, hinnat ja vertailu
Hirsityypit vertailussa: lamellihirsi, massiivihirsi vai painumaton?
Perustusten valintaopas 2026: oikea perustus omakotitaloon
Rakentamisen aikainen kosteudenhallinta: vaatimukset ja käytännöt 2026
Maalämpö vai ilma-vesilämpöpumppu? Vertailu 2026
Saako rantaan rakentaa? Rantarakentamisen säännöt 2026
Tontin lohkominen 2026 – hinta, vaiheet ja kesto
Elementtihalli: toimitussisältö, pystytysaika ja hinta 2026
Kylmän autotallin rakentaminen: rakenne, ilmanvaihto ja hinta 2026
Autotallin sisustus: 10 ideaa säilytykseen, lattiaan ja valaistukseen
Autokatos vai autotalli – kumpi kannattaa vuonna 2026?
Energiatodistus uudisrakentajalle – hinta, luokat ja E-luku
Hevostallin rakentaminen – mitoitus, luvat ja kustannukset
Hirsitalon hinta 2026 – mistä kokonaishinta muodostuu?
Mökin muuttaminen vakituiseksi asunnoksi – näin onnistut 2026
Pihasaunan rakentaminen – lupa, hinta ja suunnittelu 2026
Precut- vai elementtitalo – kumpi sopii sinulle?
Varastohalli – koon valinta, luvat ja hinta 2026
Vierasmaja – näin rakennat 30 m²:n piharakennuksen ilman lupaa
Talon rakentamisen vaiheet ja aikataulu – tontista muuttoon
Metsäkatoasetus (EUDR) 2026 – mitä puun ostajan pitää tietää
Energiatehokkuusdirektiivi 2026 – nollapäästörakennus ja uudet vaatimukset
CE-merkintä rakennustuotteissa 2026 – uusi rakennustuoteasetus
Puurunkoinen vai teräsrunkoinen halli? Vertailu 2026
Sahatavaran laatu- ja lujuusluokat: C24, kosteus ja sertifikaatit
Ota yhteyttä ja pyydä tarjous
Jätä tietosi, niin asiantuntijamme on sinuun pian yhteydessä. Keskustellaan yhdessä, miten voimme parhaiten toteuttaa juuri sinun rakennusprojektisi.
Ota yhteyttä ja pyydä tarjous
Kiitos yhteydenotostasi. Otamme sinuun yhteyttä mahdollisimman pian.
Hups, viestin lähettämisessä tapahtui virhe. Yritä uudelleen myöhemmin.
